平塚市エクサーズ様|外壁塗装
2021年7月12日 塗装工事完了
平塚市ケアセンター エクサーズ様 塗装工事完了しました
いつも一生懸命 平塚市の相原塗装店です
今日の住宅塗装の方は夕方からカミナリが鳴り響き、とても慌てました(泣)
結果的には降りませんでしたが、
外壁を塗装していたので途中でやめました。
同時に介護施設のエクサーズ様が完了したので、ご報告まで。

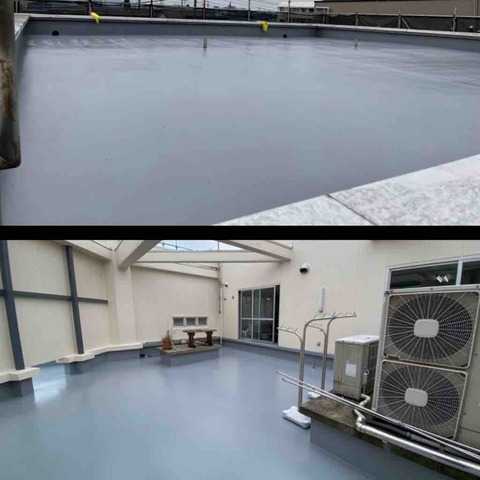

①屋上は再防水を行いました。
プライマーを1回塗り、防水剤を3回塗り、最後に遮熱トップを1回塗っています。
②外壁はスタンダードなシリコン塗料のコスモシリコン。
介護施設なので、水性塗料で臭いの影響がない塗料を選びました。
正面はタイル調のパネルなので塗装はしていませんので、パッと見わからないですね^^;
原因不明の雨漏りがあったそうなので、
今回の工事で怪しいところは全て潰しました。
結果はこれからですが、
雨漏りが収まってくれると良いのですが^^;
今日の住宅塗装の方は夕方からカミナリが鳴り響き、とても慌てました(泣)
結果的には降りませんでしたが、
外壁を塗装していたので途中でやめました。
同時に介護施設のエクサーズ様が完了したので、ご報告まで。
①屋上は再防水を行いました。
プライマーを1回塗り、防水剤を3回塗り、最後に遮熱トップを1回塗っています。
②外壁はスタンダードなシリコン塗料のコスモシリコン。
介護施設なので、水性塗料で臭いの影響がない塗料を選びました。
正面はタイル調のパネルなので塗装はしていませんので、パッと見わからないですね^^;
原因不明の雨漏りがあったそうなので、
今回の工事で怪しいところは全て潰しました。
結果はこれからですが、
雨漏りが収まってくれると良いのですが^^;
午後からの出勤は大成功です!
いつも一生懸命 平塚市の相原塗装店です
梅雨らしからぬ大雨が猛威を奮って
全国各地を脅かしています。
ここ平塚市も同様に大打撃をくらい、
自然の驚異には滅入ってしまいます。
そんな事もあり、現場も中途半端にしか続かないので、
blogもご無沙汰していました。
今日も朝まで雨で諦めていたのですが、
昼前からの晴れ間で乾いているのでは?
という事で午後からエクサーズ様に向かいました。
予想は的中!

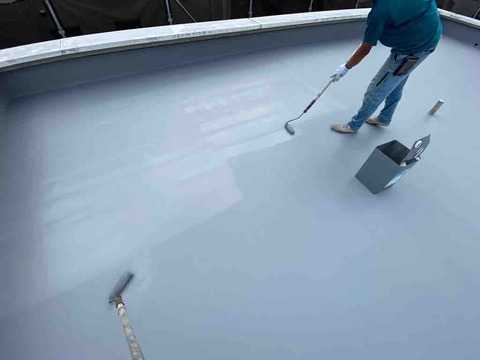

防水まで終わっているので、

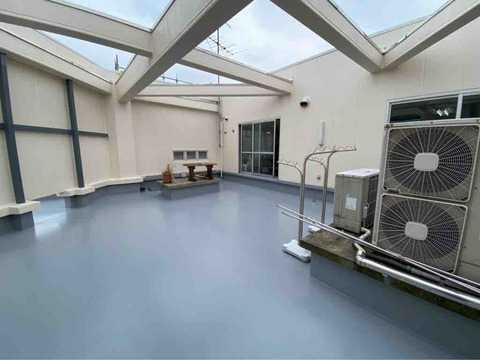

トップコートが塗り終えることが出来ました^^
後は足場の解体を週末に行うので、
それで全ての作業が終了致します。
梅雨らしからぬ大雨が猛威を奮って
全国各地を脅かしています。
ここ平塚市も同様に大打撃をくらい、
自然の驚異には滅入ってしまいます。
そんな事もあり、現場も中途半端にしか続かないので、
blogもご無沙汰していました。
今日も朝まで雨で諦めていたのですが、
昼前からの晴れ間で乾いているのでは?
という事で午後からエクサーズ様に向かいました。
予想は的中!
防水まで終わっているので、
トップコートが塗り終えることが出来ました^^
後は足場の解体を週末に行うので、
それで全ての作業が終了致します。
天気がもってくれて良かった^^
いつも一生懸命 平塚市の相原塗装店です
天気予報がコロコロ変わり、
現場に行くべきか毎朝、悩みます(>_<;)
今日の最新の予報だと、
日中は降らなそうな感じだったので、

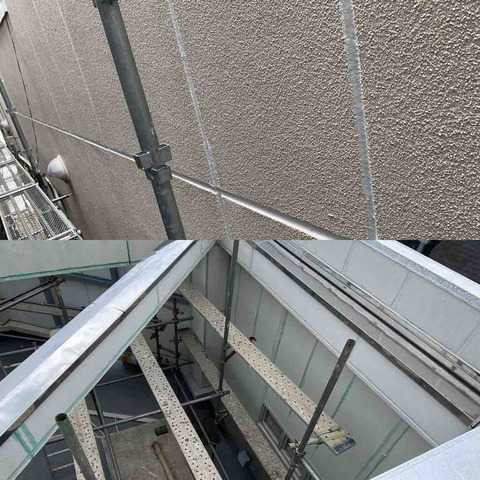

残りの外壁を塗装しました。

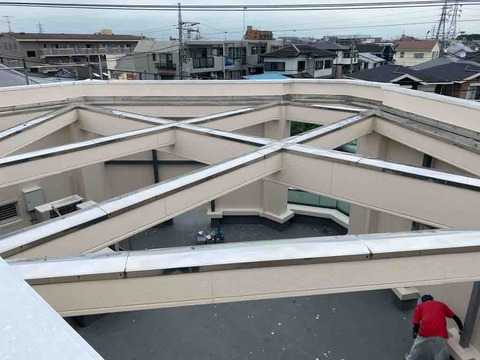

梁がたくさんあり手応えありの中庭バルコニーでした。
床の防水はこれから行いますが、
いつ出来るかは天気次第でございます。
天気予報がコロコロ変わり、
現場に行くべきか毎朝、悩みます(>_<;)
今日の最新の予報だと、
日中は降らなそうな感じだったので、
残りの外壁を塗装しました。
梁がたくさんあり手応えありの中庭バルコニーでした。
床の防水はこれから行いますが、
いつ出来るかは天気次第でございます。
屋上防水
いつも一生懸命 平塚市の相原塗装店です。
徐々に蒸し暑くなってきていますが、
まだ、梅雨らしい天気にはなってませんね。
今週も何とか持ちそうな感じで助かります^^

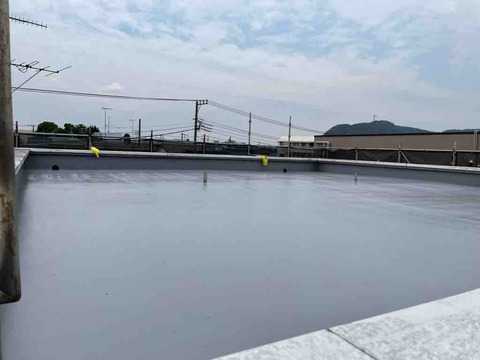

先日のエクサーズ様の屋上防水は終わりました。

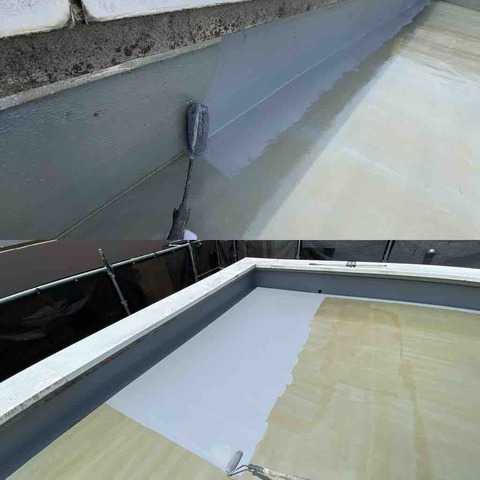

今回はプライマーを1回、防水を3回、トップ1回、
計5回塗りのメーカー仕様通りです。
徐々に蒸し暑くなってきていますが、
まだ、梅雨らしい天気にはなってませんね。
今週も何とか持ちそうな感じで助かります^^
先日のエクサーズ様の屋上防水は終わりました。
今回はプライマーを1回、防水を3回、トップ1回、
計5回塗りのメーカー仕様通りです。
今日明日は貴重な晴れかな?
いつも一生懸命 平塚市の相原塗装店です
今日は平塚市の現場のブログです。
洗浄の日から更新してなかったもので^^;
藤沢のビルはお休みなので、
全員で作業しました。

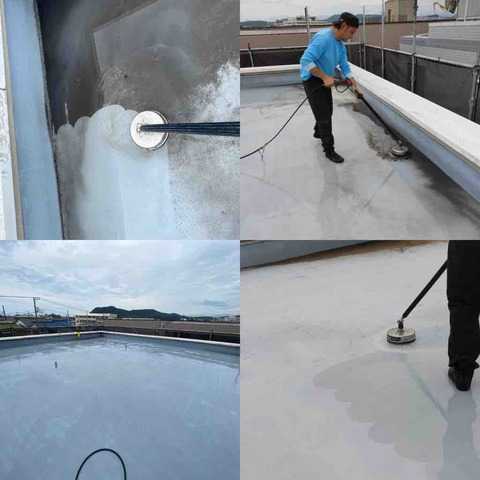

①屋上の防水は、
下塗りにウレタンプライマーを塗布。

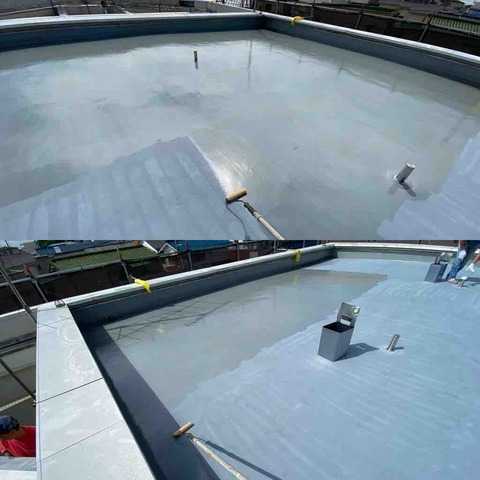

②アトレーヌ防水材は中塗りを3回塗ります。
立ち上がりから塗り始めて、
平面をコロコロと塗布しています。
③縦横と転がして中塗り3回目まで終わりました。
一日に5工程できる防水材なのですが、
どう頑張っても4工程までしか出来ませんでした。
④二手に分かれて作業していたので、
もう2人はここ数日行っている、
シーリング作業です。
乾燥が終われば外壁の塗装を行います。
明日も晴れてくれるようなので、
屋上を仕上げてから、
外壁の段取りを行います。
今日は平塚市の現場のブログです。
洗浄の日から更新してなかったもので^^;
藤沢のビルはお休みなので、
全員で作業しました。
①屋上の防水は、
下塗りにウレタンプライマーを塗布。
②アトレーヌ防水材は中塗りを3回塗ります。
立ち上がりから塗り始めて、
平面をコロコロと塗布しています。
③縦横と転がして中塗り3回目まで終わりました。
一日に5工程できる防水材なのですが、
どう頑張っても4工程までしか出来ませんでした。
④二手に分かれて作業していたので、
もう2人はここ数日行っている、
シーリング作業です。
乾燥が終われば外壁の塗装を行います。
明日も晴れてくれるようなので、
屋上を仕上げてから、
外壁の段取りを行います。

平塚市のケアセンター エクサーズ様 塗装工事
いつも一生懸命 平塚市の相原塗装店です
本日から着工になりました、
エクサーズ様の外壁塗装と防水工事です。

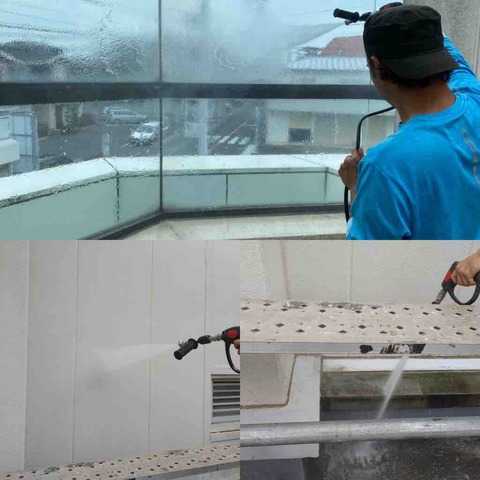

①今日の作業は高圧洗浄と内部バルコニーの足場を組ました。歩板が足りずに昼に取りに行き、
その間に洗浄開始しました。

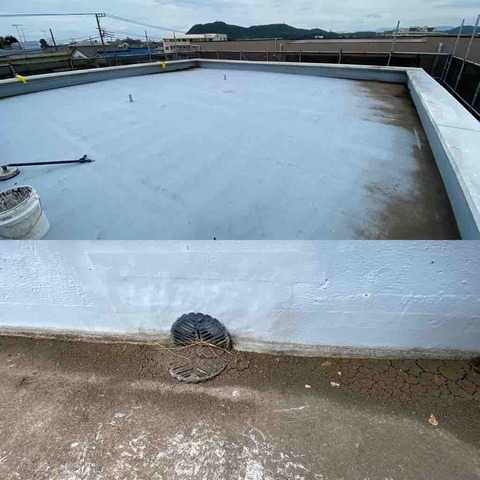

②屋上は泥が詰まっているので、
一度手作業で塊を取り除いてから洗いました。
③カップトルネードは飛散もなく助かります。
④外壁やガラスの洗浄
明日からは二手に現場を分かれて作業を進めていきます。
本日から着工になりました、
エクサーズ様の外壁塗装と防水工事です。
①今日の作業は高圧洗浄と内部バルコニーの足場を組ました。歩板が足りずに昼に取りに行き、
その間に洗浄開始しました。
②屋上は泥が詰まっているので、
一度手作業で塊を取り除いてから洗いました。
③カップトルネードは飛散もなく助かります。
④外壁やガラスの洗浄
明日からは二手に現場を分かれて作業を進めていきます。
